Hầu hết nhà xưởng khung thép tiền chế đều có thể lắp bằng cẩu 25–50 tấn. Với nhà xưởng nhịp vừa, cột và kèo không quá nặng, xe cẩu lại đứng được sát vị trí lắp, nên thuê cẩu lớn hơn là lãng phí.

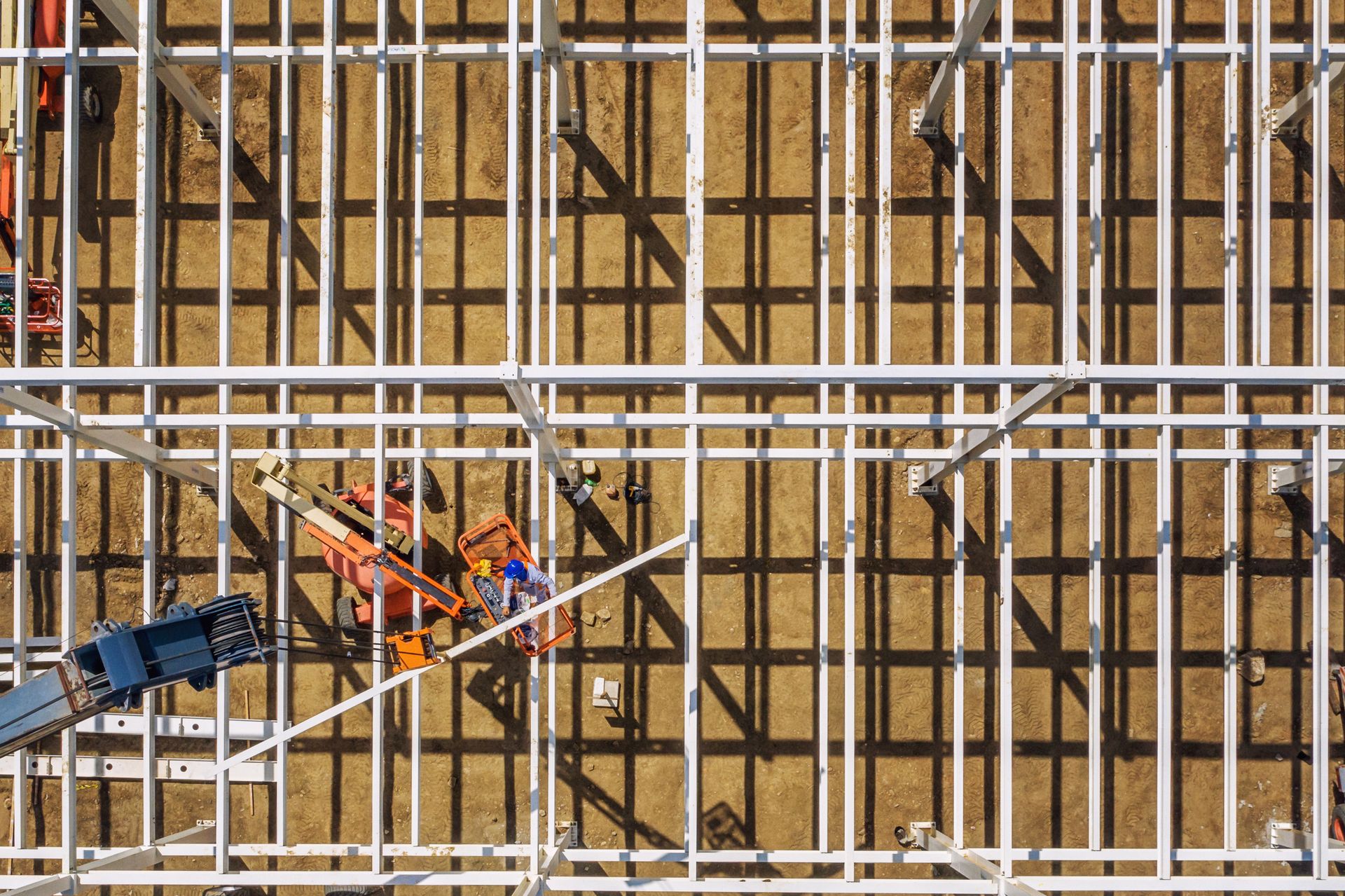

Tuy nhiên, khi nhà xưởng có nhịp lớn, chiều cao lớn hoặc mặt bằng chật, cẩu nhỏ bắt đầu bộc lộ giới hạn. Nhà thầu phải chia nhỏ cấu kiện, tăng số lần nâng và đưa nhiều công nhân lên cao hơn. Tiến độ chậm lại, rủi ro an toàn tăng lên.
Đó là lúc nhiều nhà thầu kết cấu thép cân nhắc chuyển sang cẩu 100 tấn, thường thuê theo ca từ các đơn vị chuyên thiết bị nâng như dịch vụ cẩu 100 tấn tại Samcocranes. Bài viết dưới đây giúp bạn nhận ra khi nào nên nâng cấp, và khi nào cẩu nhỏ vẫn là lựa chọn hợp lý hơn.

Một nhà xưởng khung thép điển hình gồm năm nhóm cấu kiện. Mỗi nhóm đặt ra yêu cầu khác nhau cho xe cẩu:
Vì mỗi nhóm có đặc điểm riêng, nhiều công trình không dùng một xe cẩu duy nhất từ đầu đến cuối. Nhà thầu có thể thuê cẩu lớn vài ca cho cột, kèo và dầm cầu trục, rồi chuyển sang cẩu nhỏ cho xà gồ và tôn.

Cẩu tải trọng nhỏ có chi phí ca máy thấp, di chuyển nhanh và không cần xe chở đối trọng riêng. Chúng là lựa chọn hợp lý khi công trình thỏa mãn đồng thời các điều kiện sau:
Nếu một trong các điều kiện trên không đạt, cẩu nhỏ vẫn có thể làm được việc nhưng phải chạy sát giới hạn sơ đồ tải. Đây là tình huống nên dừng lại để tính toán lại, thay vì chấp nhận rủi ro để tiết kiệm chi phí thuê.
Nếu công trình có từ hai dấu hiệu trở lên, hãy yêu cầu đơn vị cho thuê lập bảng tính nâng cho cả hai phương án cẩu nhỏ và cẩu 100 tấn để so sánh.

Câu hỏi chọn cẩu thực chất gắn liền với câu hỏi chọn biện pháp lắp dựng. Hai cách làm phổ biến có ưu nhược điểm khác nhau:
| Tiêu chí | Lắp rời bằng cẩu nhỏ | Tổ hợp nguyên cụm bằng cẩu 100 tấn |
|---|---|---|
| Chi phí mỗi ca máy | Thấp | Cao hơn |
| Số ca cần thuê | Nhiều | Ít hơn |
| Khối lượng công việc trên cao | Nhiều mối nối bu-lông, hàn trên cao | Phần lớn mối nối làm dưới đất |
| Yêu cầu mặt bằng | Gọn, xe di chuyển linh hoạt | Cần bãi tổ hợp và chỗ cho xe đối trọng |
| Độ chính xác lắp | Phụ thuộc căn chỉnh trên cao | Kiểm soát kích thước tốt hơn dưới đất |
| Rủi ro khi nâng | Thấp trên mỗi lần nâng, nhưng nhiều lần | Mỗi lần nâng lớn hơn, cần phương án kỹ |
Khi so sánh chi phí, hãy tính tổng cả gói: tiền ca máy, phí di chuyển cẩu, nhân công trên cao, thiết bị nâng người và số ngày kéo dài tiến độ. Nhiều trường hợp, phương án cẩu lớn ít ca lại rẻ hơn phương án cẩu nhỏ kéo dài.

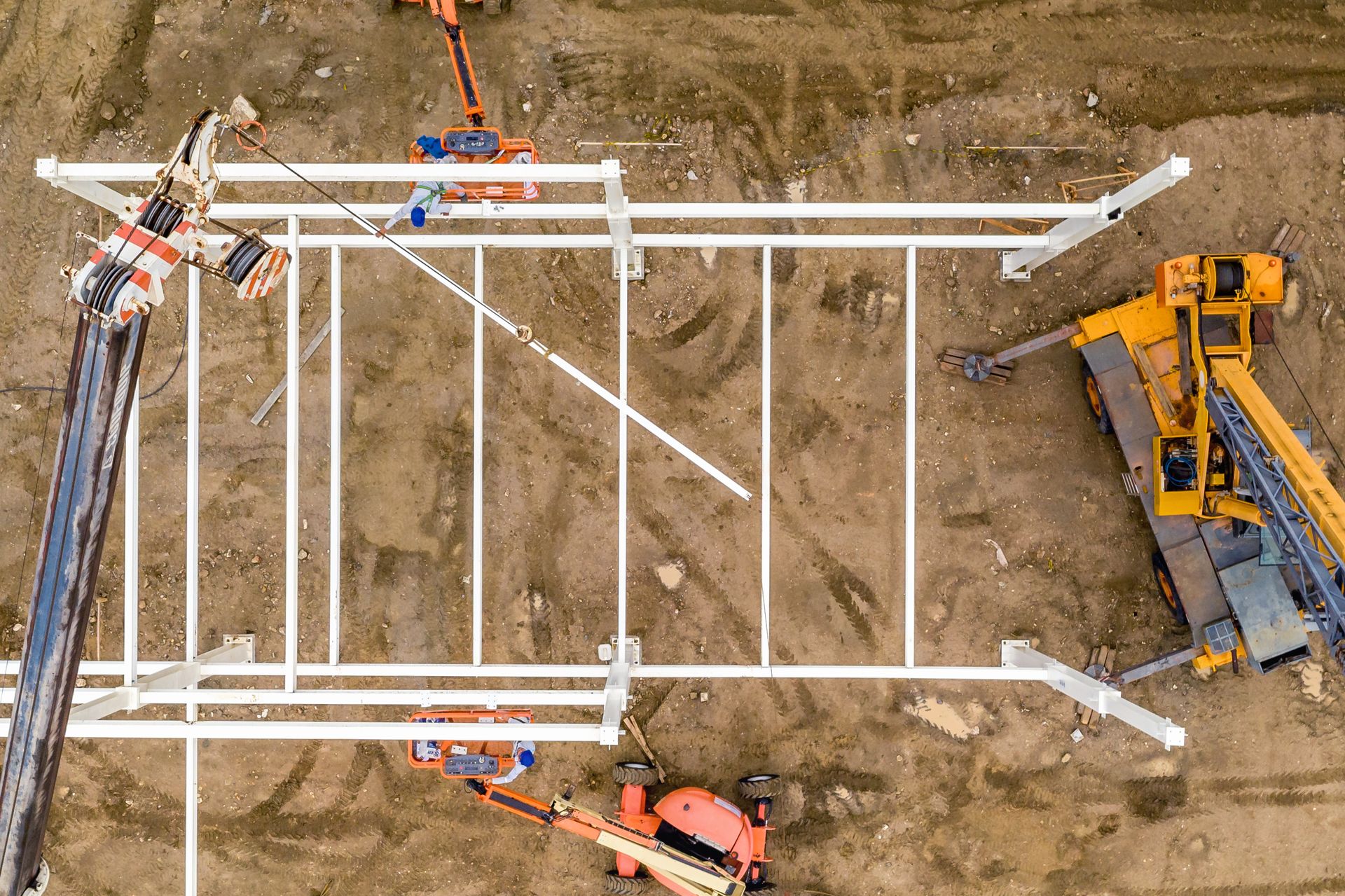

Cẩu 100 tấn cần mặt bằng tốt hơn cẩu nhỏ. Trước ngày lắp, nên chuẩn bị ba việc:

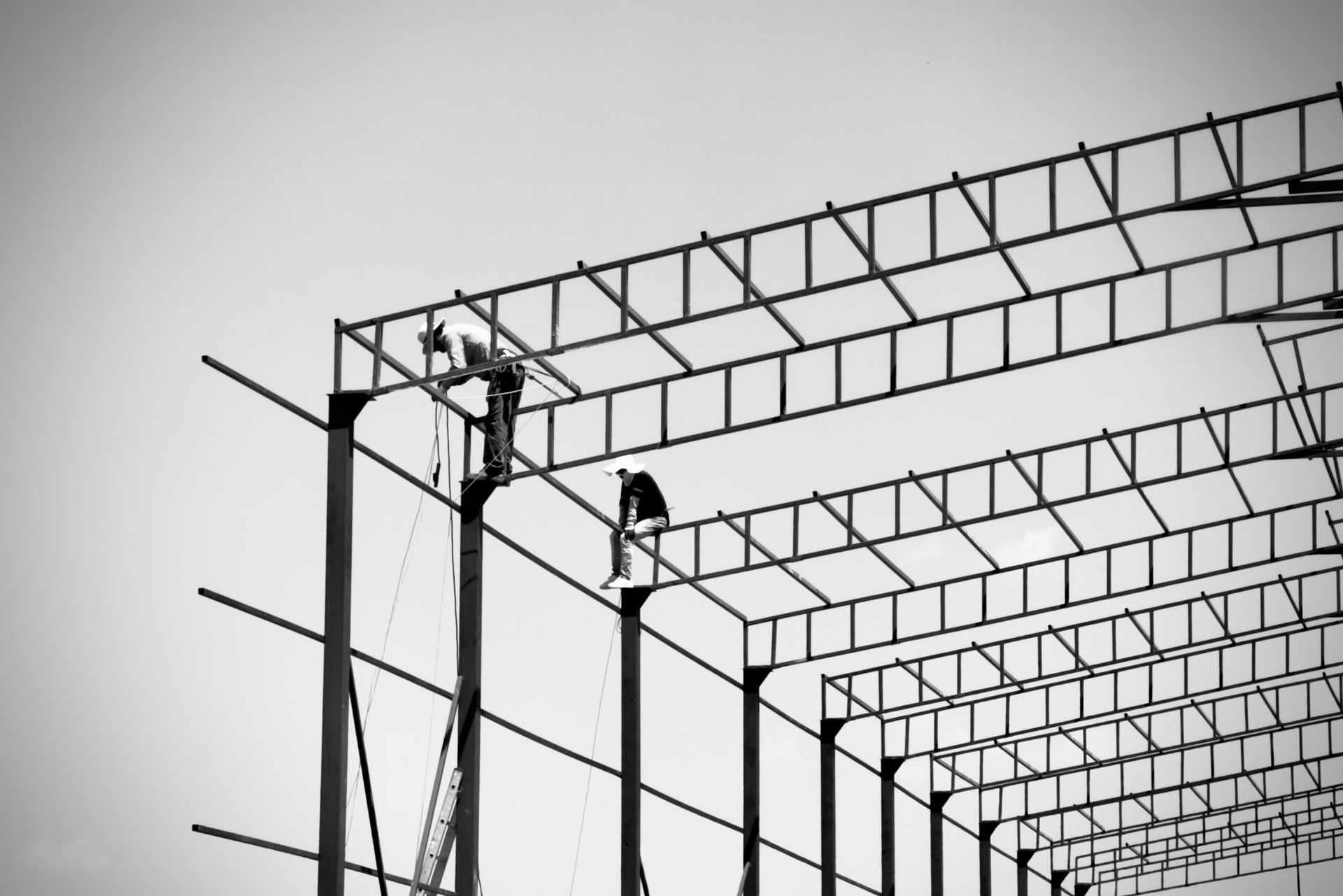

Về trình tự, khung đầu tiên luôn là bước rủi ro nhất vì chưa có gì giữ ổn định. Trình tự thường dùng:
Không tháo móc cẩu khỏi cấu kiện khi cấu kiện chưa được cố định hoặc giằng tạm đủ chắc. Đây là nguyên tắc quan trọng nhất khi dựng khung thép.
Trước khi ký hợp đồng, hãy hỏi đơn vị cho thuê các câu sau:
Cẩu 100 tấn không phải lựa chọn mặc định cho mọi nhà xưởng. Nó đáng tiền khi nhịp lớn, mặt bằng chật hoặc tiến độ gấp khiến cẩu nhỏ phải chạy sát giới hạn. Tính toán cả hai phương án trên cùng sơ đồ tải của nhà sản xuất là cách chắc chắn nhất để chọn đúng.
